第1题:关于建设工程现场宿舍管理的说法,正确的是()
A.每间宿舍居住人员不得超过16人
B.室内净高不得小于2.2m
C.通道宽度不得小于0.8m
D.不宜使用通铺
参考答案:查看最佳答案
参考解析:本题考察现场宿舍的管理。宿舍内应当保证必要的生活空间,室内净高部的小于2.4M,通道宽度不得小于0.9M,每间宿舍居住人员不得超过16人。宿舍严禁使用通铺。D选项错误在于用词不当。P265。
第2题:某混凝土工程某月计划工程量为5000M³,计划单价为400元/M³,而实际完成工程量为4000M³,实际单价为490元/M³,则该工程本月的进度偏差为()万元。
A.—36
B.36
C.—40
D.40
参考答案:查看最佳答案
更多2020年最新建筑行业考试题库--<<最新版云南省一级建造师管理测试模拟真题和手机学习版>>请关注上面的微.信.公.众.号:建题帮,手机随时随地刷题学习更方便哟!

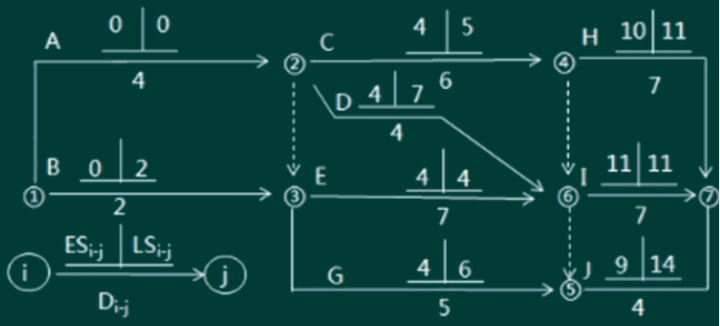

第3题:
A.工作C和工作E均为关键工作
B.工作B的总时差和自由时差相等
C.工作D的总时差和自由时差样等
D.工作G的总时差、自由时差分别为2天和0天
E.工作J的总时差和自由时差相等
参考答案:查看最佳答案
参考解析:本题主要考查的是双代号网络计划时间参数的计算。参见教材P134。
第4题:按照建设工程项目不同参与方的工作性质和组织特征划分的项目管理类型,施工方的项目管理不包括()的项目管理。
A.施工总承包方
B.建设项目总承包方
C.施工总承包管理方
D.施工分包方
参考答案:查看最佳答案
第5题:绘制项目结构图,首先要对项目的结构进行分解,应结合项目特点并参考的原则有()。
A.考虑项目工作流程组织
B.有利于合同的分解
C.有利于项目实施任务的发包和实施任务的进行
D.结合项目管理的组织结构
E.有利于项目目标的控制
参考答案:查看最佳答案
更多2020年最新建筑行业考试题库--<<最新版云南省一级建造师管理测试模拟真题和手机学习版>>请关注上面的微.信.公.众.号:建题帮,手机随时随地刷题学习更方便哟!
第6题:人力资源管理的目的是调动所有项目参与人的积极性,通过招聘增补员工之后紧接着需要做的工作是()。
A.编制人力资源规划
B.员工的培训
C.进行人员甄选
D.通过解聘减少员工
参考答案:查看最佳答案
第7题:对于重要的或对工程质量有重大影响的工序,应严格执行()的“三检”。
A.事前检查.事中检查.事后检查
B.自检.互检.专检
C.工序检查.分项检查.分部检查
D.操作者自检.质量员检查.监理工程师检查
参考答案:查看最佳答案
第8题:关于项目结构分析的说法,正确的是()。
A.同一个建设工程项目只有一个项目结构的分解方法
B.居住建筑开发项目可根据建设的时间对项目结构进行逐层分解
C.群体项目最多可进行到第二层次的分解
D.单体工程不应再进行项目结构分解
参考答案:查看最佳答案
更多2020年最新建筑行业考试题库--<<最新版云南省一级建造师管理测试模拟真题和手机学习版>>请关注上面的微.信.公.众.号:建题帮,手机随时随地刷题学习更方便哟!
参考解析:同一个建设工程项目有多个项目结构分解方法,可以按照时间.构成等进行逐层分解,群体项目.单体工程可以进行多层次分解。P13。
第9题:人的事故,经济损失120万元,对该起质量事故,下列不正确的是()。
A.按事故发生原因,这属于管理原因引发的事故
B.这起事故属于重大事故
C.该事故发生后,事故现场有关人员应立即向工程建设单位负责人报告
D.事故处理最后一步必须尽快提交完整的事故处理报告
参考答案:查看最佳答案
第10题:绘制时间-成本累积曲线的环节有:①计算单位时间成本:②确定工程项目进度计划;③计算计划累计支出的成本额;④绘制S形曲线。正确的绘制步骤是()
A.①-②-③-④
B.②-①-③-④
C.①-③-②-④
D.②-③-④-①
参考答案:查看最佳答案
参考解析:时间-成本累计曲线的步骤:确定工程项目进度计划编制进度计划的横道图;(2)根据每单位时间内完成的实务工程量或投入的人力.物力和财力,计算单位时间(月或旬)的成本,在时标网络图上按时间编制成本支出计划;(3)计算计划累计支出的成本额。(4)绘制S型曲线。P91-92。
